城市站点
> 佛山二中绿岛湖校区力争明年上半年动工、2024年投用
详细内容

佛山二中绿岛湖校区力争明年上半年动工、2024年投用

时间:2021-10-12     人气:9383     来源:佛山日报     作者:
概述:原定于今年年底动工的佛山市二中附属学校(绿岛湖学校)传来新动态。近日,记者了解到,规划建设的佛山市第二中学附属学校(绿岛湖学校)......

原定于今年年底动工的佛山市二中附属学校(绿岛湖学校)传来新动态。近日,记者了解到,规划建设的佛山市第二中学附属学校(绿岛湖学校)受项目地块内高压线迁改,地块被纳入地铁四号线工程控制线范围等因素影响,无法按原计划2021年底动工。目前,该项目将争取在2022年上半年动工、2024年投入使用,争取早日满足市民对学位的需求。

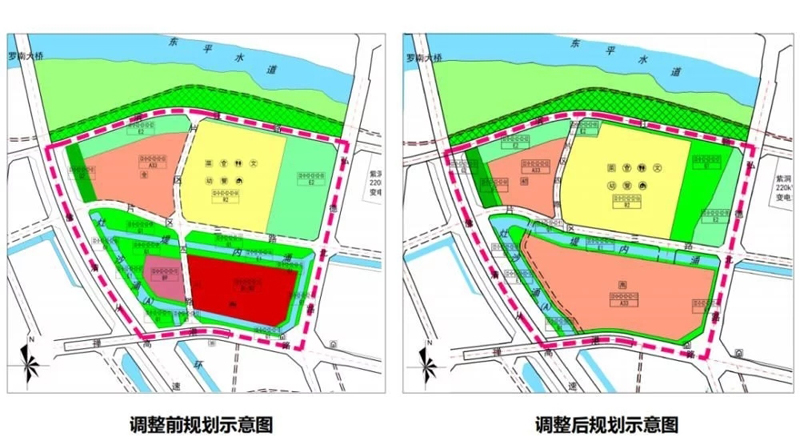

今年2月份,佛山公共资源交易中心官网发布了佛山市禅城区佛山市第二中学新校区建设工程项目控制性详细规划局部调整发布批前公示。文件显示,原定于堤内涌南侧,灶沙涌东侧的商务商业用地及其他服务设施用地,调整为中小学教育用地,并定为佛山二中高中部,原北侧选址建设为初中部,与在建的市二医院新院区仅一路之隔。

该项目自发布后也备受市民关注。今年9月,有网友在禅城区人民政府办公室互动交流上就“关于佛山市二中新校区的建设”具体进度咨询:绿岛湖学校何时开建?是否可以效仿佛山四中附属学校提前招生异地办学?

对此,佛山市禅城区教育局官方予以了回应:规划建设的佛山市第二中学附属学校(绿岛湖学校)原计划2021年底动工,但由于受项目地块内高压线迁改,地块被纳入地铁四号线工程控制线范围等因素影响,项目只能推迟动工。据架空高压线迁改责任部门反馈,迁改工程计划于2024年上半年完工;学校设计方案受地铁四号线工程规划影响需进行调整,工程费用对应增加,方案、经费均需重新调整申报。学校项目争取在2022年上半年动工。

为加快项目进度,区教育局多方协调,结合目前沟通情况,学校项目争取在2022年上半年动工、2024年投入使用,我们将继续争取提前项目动工时间,早日满足市民对学位的需求。

区教育部门将会根据公安户籍适龄儿童数据和实际报名情况,以公办小学招生地段保持相对稳定为原则,综合考虑报名人数、学校办学规模、招生计划等因素,拟定每年公办小学招生地段。

(声明: 网站所收集的部分公开资料来源于互联网,转载的目的在于传递更多信息及用于网络分享,并不代表本站赞同其观点和对其真实性负责,也不构成任何其他建议。本站部分作品是由网友自主投稿和发布、编辑整理上传,对此类作品本站仅提供交流平台,不为其版权负责。如果您发现网站上有侵犯您的知识产权的作品,请与我们取得联系,我们会及时修改或删除。 )
分享
